Жалобам конец? В мкр. Нурсая к осени появится электричество без перебоев

2 005 просмотров

Скачки напряжения в микрорайоне Нурсая и соседних микрорайонах давно стали головной болью для жителей. Свет пропадал вместе с водой, бытовая техника выходила из строя. Теперь власти обещают, что эта история останется в прошлом.

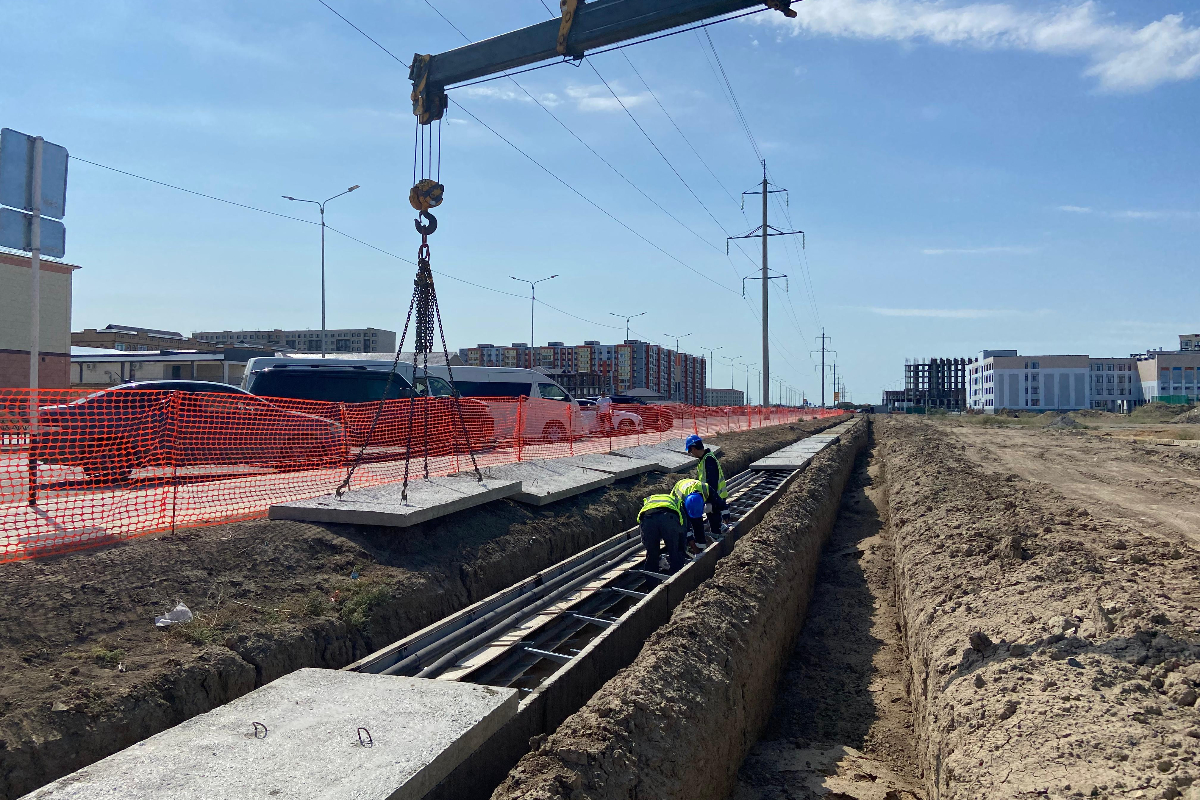

В микрорайоне реализуется один из крупнейших энергопроектов региона: прокладывают 66 километров подземных кабелей через бетонные лотки. Предусмотрены и резервные линии, которые будут подключаться в случае аварий.

Новые кабели проходят через Жерұйық, Нурсаю, Самал и Жетіқазына, обеспечивая электричеством жилые массивы и социальные объекты. В их числе — 39 детских садов, 14 школ, больница, ЦОН, полицейский участок и два объекта культуры.

Также в рамках проекта будет демонтирована старая воздушная линия 110 кВ, соединяющая подстанции «Нурсая» и «Самал».

Работы начались в августе прошлого года, завершить их планируют к концу октября 2025-го. Общая стоимость проекта 5,4 млрд тенге.

По словам руководителя управления энергетики Айдулы Кенжебекова, прежняя аварийность объяснялась изношенными и неправильно построенными сетями. Новый проект должен заменить их современными подземными кабелями и навсегда закрыть вопрос с перебоями.

Айнур САПАРОВА
