16 января 2026 года в Алматы министр энергетики Республики Казахстан Ерлан Аккенженов в рамках рабочей поездки проверил ход реализации стратегических проектов по переводу Алматинского энергоузла на газ.

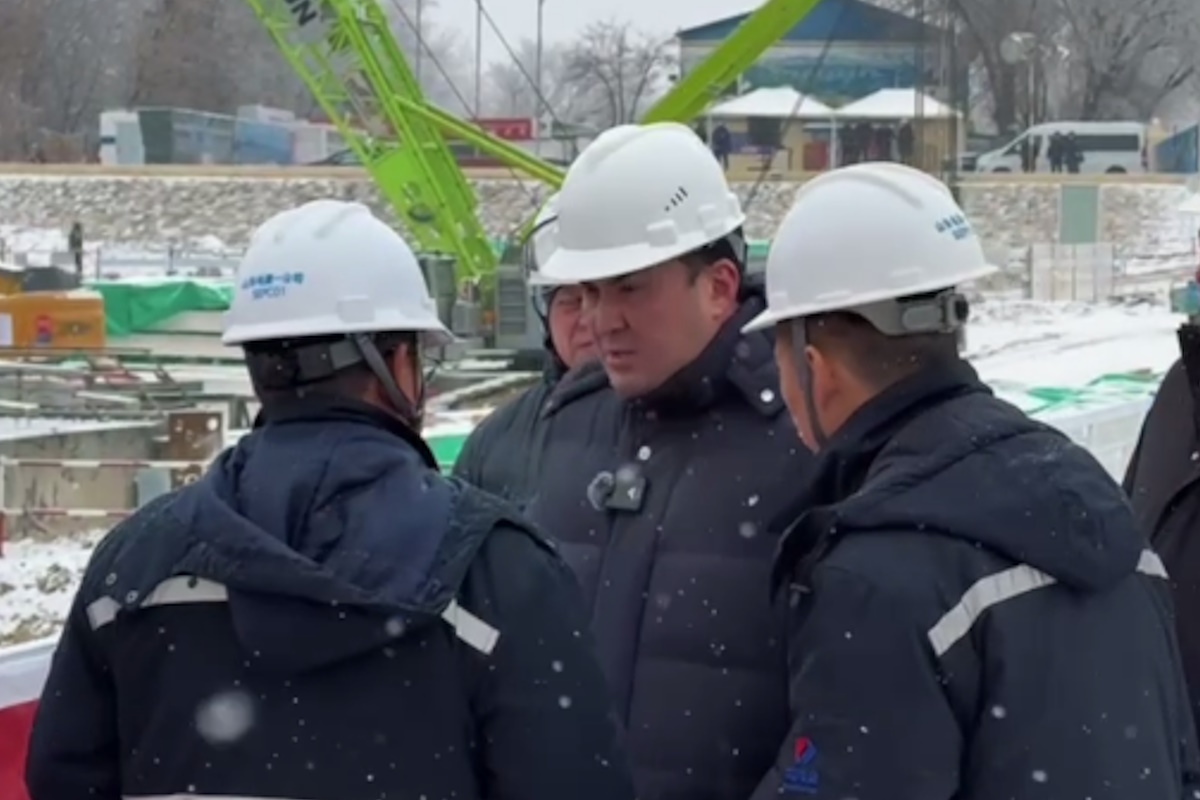

Глава ведомства посетил строительные площадки ТЭЦ-2 и ТЭЦ-3, подчеркнув высокую социальную значимость газификации для мегаполиса.
«Город Алматы задыхается. Мы переводим станции на газ — это поручение Президента и наше обещание народу. Права на ошибку у нас нет!», — заявил министр, обращаясь к подрядным организациям.
В ходе посещения ТЭЦ-2 была отмечена положительная динамика. По информации подрядчиков, водогрейные котлы №2 и №3 успешно прошли гидравлические испытания, а работы ведутся в соответствии с утверждённым графиком.
В то же время ситуация на строительной площадке ТЭЦ-3 вызвала резкую критику министра. Ерлан Аккенженов констатировал отставание от графика, указав на слабую организацию работ со стороны генерального подрядчика.
Министр потребовал незамедлительно мобилизовать ресурсы и обозначил персональную ответственность исполнителей.
«Темпы работ снижать нельзя. Если требуется — увеличивайте численность персонала, но отставание должно быть ликвидировано. Срыв сроков — неприемлем. Мы установим видеонаблюдение на объекте, чтобы в режиме реального времени контролировать ход строительства. Задача стоит чётко — 31 декабря станции должны полноценно функционировать», — подчеркнул он.
В Министерстве энергетики сообщили, что реализация проекта модернизации ТЭЦ-3 переведена на особый контроль. Подрядные организации обязаны предоставлять еженедельные отчёты о ходе выполнения работ.
