Комитет атомного и энергетического надзора министерства энергетики РК провел отраслевое селекторное совещание по вопросам подготовки к предстоящему осенне-зимнему периоду 2025-2026 гг.
В ходе совещания были рассмотрены ключевые вопросы, связанные с проведением ремонтных работ на объектах электроэнергетики, погашением задолженности за поставленное топливо и обеспечением нормативного запаса топлива на энергоисточниках.
Наше внимание привлек слайд презентации, опубликованный на сайте ведомства.

Если судить по данной официальной информации, ремонтная кампания на электростанциях Казахстана проходит неудовлетворительно.

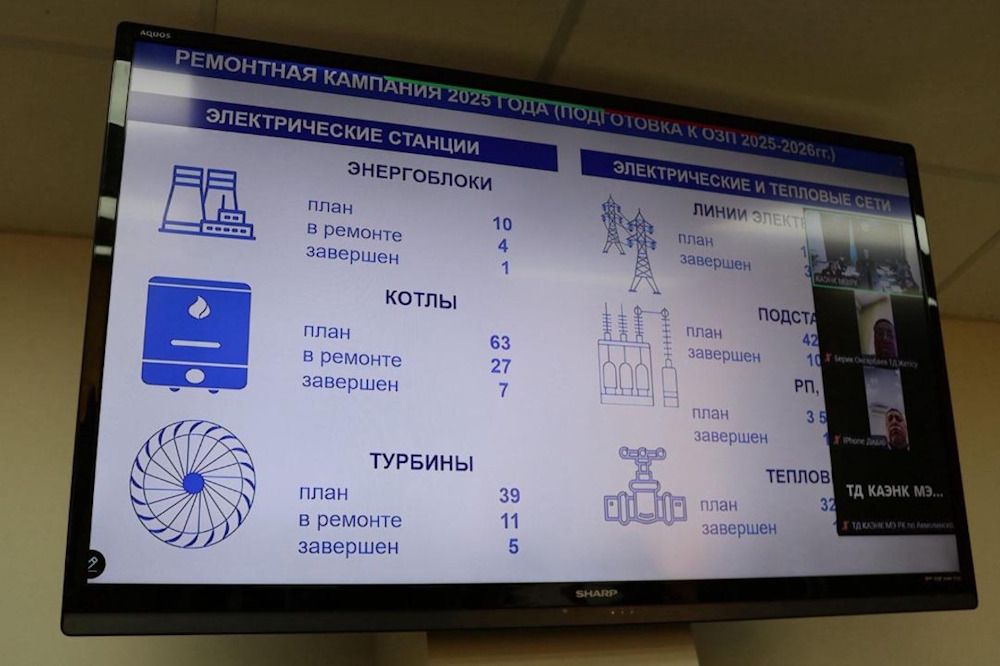

Из запланированных 10 энергоблоков в ремонте только четыре, и только один энергоблок готов. Из запланированных 63 котлов готовы только семь, 27 находятся в ремонте. Из 39 турбин по плану завершены ремонтные работы на пяти, в ремонте - 11 турбин.
27 мая на заседании правительства обсуждался ход подготовки к предстоящему отопительному сезону. Министерство энергетики тогда отчиталось следующими данными:

Премьер-министр Олжас Бектенов на заседании отметил: "Сейчас начинается активная фаза ремонтной кампании, поэтому весь летний период необходимо работать в усиленном режиме. Времени на раскачку нет. Все работы должны быть выполнены в срок и в полном объеме. Спрос будет жесткий".
Получается, что ситуация за два месяца по энергоблокам не сдвинулась, а по котлам и турбинам улучшилась незначительно. Получится ли министерству и акиматам на местах "догнать" план за оставшиеся 3-4 месяца?
Жомарт АМИРХАНОВ
